Неустойка по ДДУ: взыскание с застройщика за просрочку
18 августа 2026
Как получить неустойку за просрочку сдачи квартиры по ДДУ в 2026 году
Просрочка новостройки означает не только перенос переезда. Дольщик продолжает платить за аренду, хранить вещи, обслуживать ипотеку и менять установленный договором срок передачи, закон позволяет требовать денежную ответственность. Но взыскание неустойки по ДДУ в 2026 году нельзя строить по старым статьям: закончился период неначисления санкций, действует новый размер судебного штрафа, а для части старых исполнительных требований сохранена отдельная отсрочка.
Основная норма — статья 6 Федерального закона № 214-ФЗ. Неустойка по ДДУ — законная мера ответственности застройщика за нарушение обязательства. Для гражданина неустойка по договору долевого участия за нарушение срока передачи объекта начисляется за каждый учитываемый день. Даже если в быту говорят «застройщик нарушает сроки сдачи», ключевой ориентир — не рекламный срок сдачи дома и не дата ввода здания в эксплуатацию, а дата передачи квартиры, указанная в ДДУ.
Что изменилось в 2026 году
Главное изменение: специальный период неначисления закончился 31 декабря 2025 года. Постановление Правительства РФ № 326 исключало из расчета по части 2 статьи 6 Закона № 214-ФЗ период с 22 марта 2024 года по 31 декабря 2025 года включительно. С 1 января 2026 года обычное начисление возобновилось.
Поэтому правило, актуальное для ДДУ в 2025 году, нельзя переносить на новый период просрочки. Формулировка «неустойка по ДДУ в 2025 не начисляется» описывает специальный прошлый период, а не 2026 год. Если договорный срок передачи истек в 2026 году, дни после него учитываются по общему правилу.
Сложнее спор, если задержка началась раньше. Тогда нужно разделить хронологию: дни до 22 марта 2024 года; исключаемый период с 22 марта 2024-го по 31 декабря 2025-го; новый период с 1 января 2026 года. Для отдельных исторических интервалов также действовали ограничения по применяемой ставке.
Отдельный вопрос — фактическая выплата неустойки по старым исполнительным документам. Постановление № 326 предусматривает до 31 декабря 2026 года отсрочку исполнения некоторых ранее предъявленных требований к застройщикам. Это не продолжение моратория на начисление. Новая неустойка за просрочку сдачи в 2026 году и отсрочка по части старых взысканий — разные правовые режимы. акой даты считать просрочку передачи квартиры
Частая ошибка — считать задержку от даты ввода многоквартирного дома в эксплуатацию. Срок сдачи дома в эксплуатацию может не совпадать с датой, когда должна состояться передача квартиры. Закон связывает ответственность именно с нарушением предусмотренного договором срока передачи дольщику. Сам срок сдачи объекта и срок передачи квартиры могут отличаться на несколько месяцев.

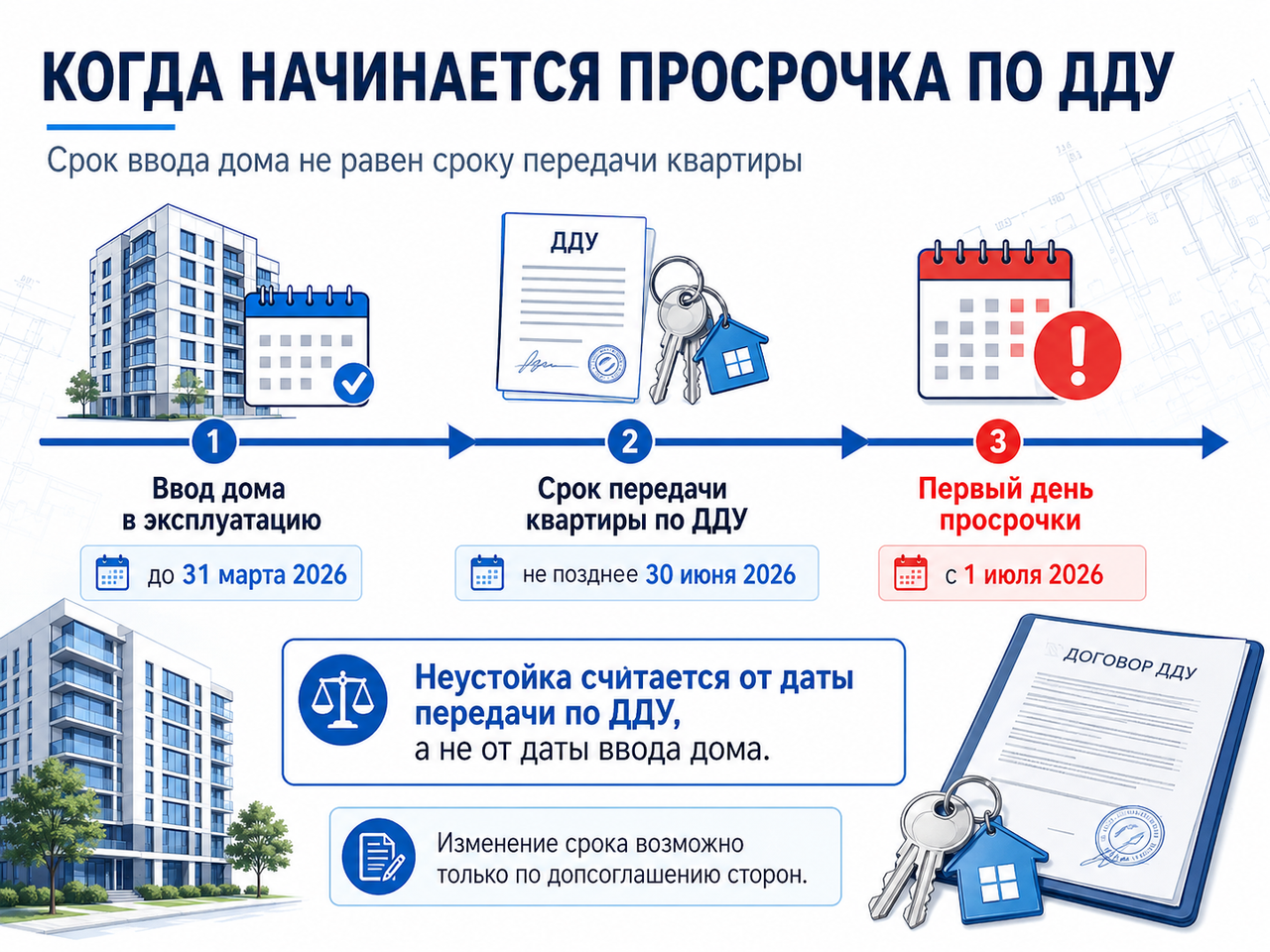

Например, если ввод запланирован до 31 марта, а квартиру по ДДУ обязались передать не позднее 30 июня 2026 года, просрочка передачи начинается после договорной даты передачи, а не после марта.
Если по ДДУ застройщик понимает, что передать объект вовремя не сможет, он обязан не позднее чем за два месяца до окончания срока направить участнику информацию и предложение изменить договор. Уведомление, сообщение в приложении или письмо с «новой датой ключей» само по себе срок не переносит: изменение договора требует соглашения сторон.
Поэтому дополнительное соглашение о переносе надо читать до подписания. Новая дата может уменьшить период, за который получится взыскать неустойку с застройщика. Особенно рискованны формулировки об отсутствии претензий за уже возникшую задержку сдачи.
.png)
Когда застройщик может не отвечать за просрочку
Право требовать санкцию обычно возникает со следующего дня после окончания договорного срока и продолжается до фактической передачи объекта. Но статья 6 № 214-ФЗ освобождает компанию от ответственности, если срок нарушен из-за уклонения участника от подписания передаточного акта при надлежащем исполнении обязательств застройщиком. Закон также предусматривает механизм одностороннего акта при соблюдении установленных условий.
Практический вывод: нельзя игнорировать приглашения на приемку или искусственно откладывать осмотр ради увеличения суммы. Если передача квартиры не состоялась по вине участника, это станет аргументом против требований. Если же объект объективно не готов, имеются существенные препятствия к приемке либо уведомление оформлено ненадлежащим образом, обстоятельства нужно фиксировать документально.
Стоит сохранять ДДУ, платежные документы, письма о переносах, приглашения на приемку, переписку и акты. В деле о взыскании неустойки по ДДУ даты часто важнее общих объяснений сторон. чет неустойки по ДДУ в 2026 году
Для гражданина, который приобретает жилье для личных, семейных или домашних нужд, часть 2 статьи 6 № 214-ФЗ предусматривает двойной размер: 1/300 ставки рефинансирования Банка России × 2. Фактически используется формула:
Цена договора × ставка Банка России × количество учитываемых дней / 150.
Для юридического лица применяется 1/300. Размер неустойки зависит от цены договора, периода и применимой ставки. Закон указывает на ставку, действующую на день исполнения обязательства. Если объект еще не передан, при подготовке требования необходимо корректно определить период и применимую ставку с учетом обстоятельств дела.

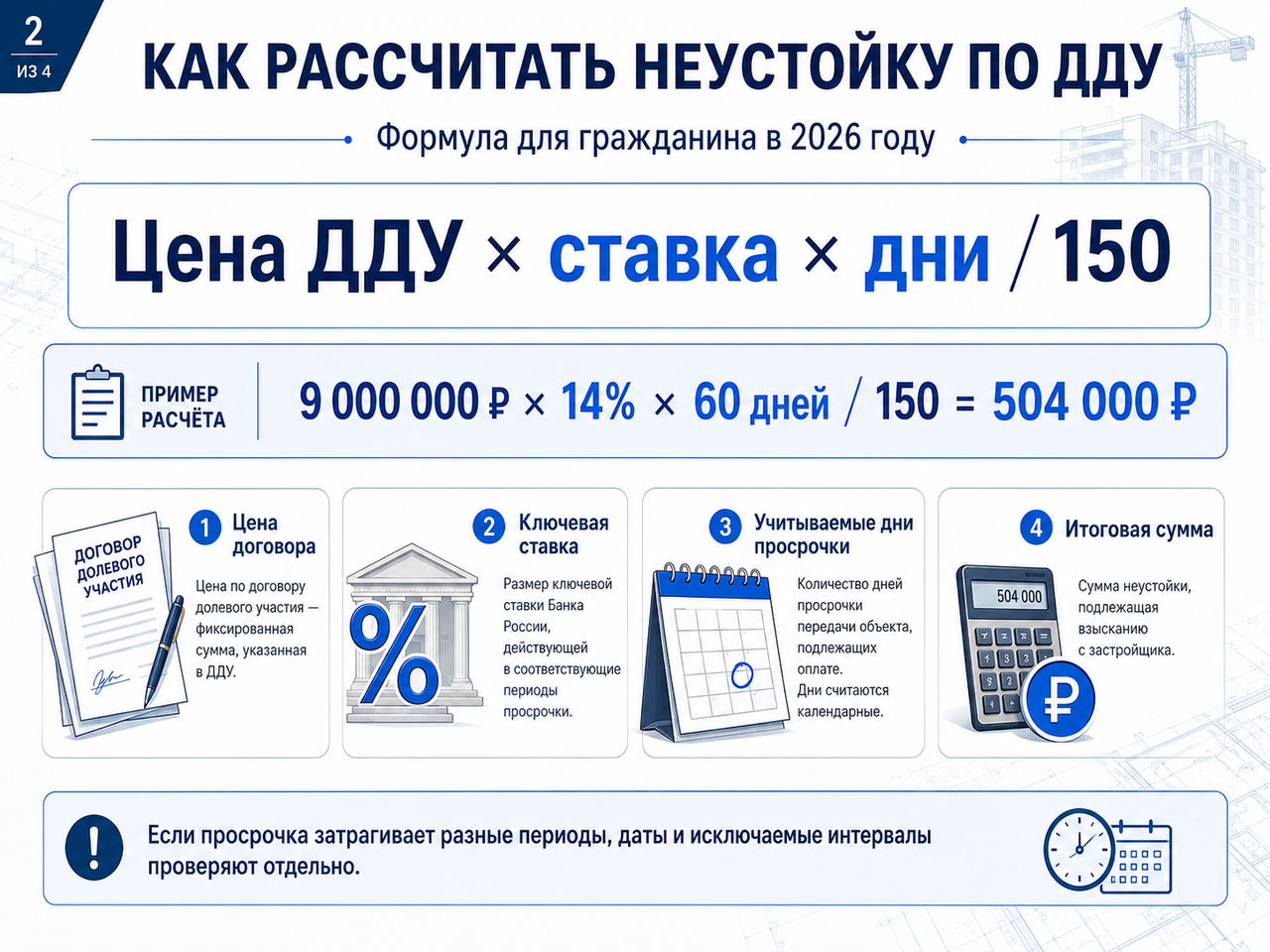

На 4 августа 2026 года ключевая ставка Банка России составляет 14% годовых. Например, при цене договора 9 000 000 рублей и 60 учитываемых днях при ставке 14% ориентировочная сумма неустойки составит:
9 000 000 × 14% / 150 × 60 = 504 000 рублей.
Это пример расчета неустойки за просрочку сдачи квартиры, а не универсальный результат. Реальный расчет зависит от цены ДДУ, точных дат, исключаемых периодов и факта передачи. Особенно легко ошибиться, если просрочку сдачи квартиры начали считать еще в 2025 году: специальный период нельзя просто включить в общее число календарных дней.
Для предварительной проверки и расчета неустойки по ДДУ можно использовать расчет неустойки по дду, а перед претензией или иском сверить даты с договором и действующей редакцией закона. Размер ставки на дату подготовки расчета также нужно проверять: он меняется решениями Банка России. ажение 2: формула «цена ДДУ × ставка × дни / 150».]
.png)
Что можно требовать кроме неустойки с застройщика
Взыскание не всегда ограничивается одной суммой за просрочку передачи квартиры. При наличии оснований гражданин может заявить убытки — например, расходы на вынужденную аренду жилья. Но придется доказать сам расход, его разумный размер и причинную связь с задержкой. Договор найма без подтверждения платежей обычно слабее комплекта из договора, чеков, переводов и переписки.
Также возможна компенсация морального вреда участнику долевого строительства.
Еще один элемент — судебный штраф за добровольно не удовлетворенное требование. Для правоотношений, к которым применяется действующая часть 3 статьи 10 Закона № 214-ФЗ, суд взыскивает 5% от присужденной суммы. Старые статьи, где для нового спора автоматически обещают 50%, устарели.
Здесь есть важная оговорка. Конституционный Суд РФ в постановлении от 14 апреля 2026 года № 24-П разъяснил действие новой нормы во времени: по требованиям, право на штраф по которым возникло до изменения законодательства, может применяться прежний порядок. Поэтому неустойки по ДДУ с застройщика за старые периоды нельзя считать по той же модели, что новую просрочку 2026 года.
Претензия застройщику: что указать
Претензия фиксирует сумму и основания требования, дает компании возможность заплатить добровольно и создает доказательство для суда. До иска разумно прямо требовать от застройщика выплаты неустойки по ДДУ в рассчитанном размере. Это особенно важно, когда впоследствии заявляется дополнительный штраф за отказ удовлетворить законное требование.
В документе обычно указывают:
-
реквизиты сторон и договор долевого участия;
-
объект и цену договора;
-
договорный срок передачи;
-
фактическую дату передачи либо указание, что квартира еще не передана;
-
период просрочки и расчет;
-
сумму неустойки и других подтвержденных требований;
-
банковские реквизиты для оплаты;
-
перечень приложений.
Направлять претензию лучше способом, который подтверждает и содержание, и дату отправки: например, ценным письмом с описью вложения по юридическому адресу компании. Электронный канал, предусмотренный договором, можно использовать дополнительно.
Не стоит писать только «требую выплатить неустойку». Для досудебного этапа полезна прозрачная таблица: дата начала, дата окончания, исключенные интервалы, ставка и итог. Если застройщик отказывается выплачивать неустойку либо не отвечает, можно обращаться в суд.
.png)
Взыскание неустойки с застройщика через суд
Гражданин, который приобрел жилье для личных нужд, пользуется процессуальными гарантиями законодательства о защите прав потребителей в части, не урегулированной № 214-ФЗ.
Иск можно подать по выбору истца, в частности, по месту нахождения застройщика, по месту жительства или пребывания истца, а также по месту заключения или исполнения договора. Поэтому обращаться в суд исключительно по месту нахождения застройщика необязательно. Для ДДУ с застройщика в Москве и для договора в другом регионе материальные правила одинаковы — меняется конкретная территориальная подсудность. твенный потребительский спор до 100 000 рублей рассматривает мировой судья, при большей цене иска — районный суд; при объединении требований нужно учитывать специальные правила ГПК РФ. По госпошлине действует льгота: при цене иска до 1 млн рублей потребитель освобожден от ее уплаты, а сверх этой суммы платеж определяется по правилу НК РФ для превышения. обычно прилагают ДДУ, подтверждение оплаты, передаточный акт при наличии, переписку, претензию и доказательство ее направления, расчет, документы по убыткам и другие материалы. Взыскать через суд неустойку проще, когда даты передачи квартиры и содержание требования подтверждаются документами. Взыскать неустойку по ДДУ можно за уже накопившийся период и до выдачи ключей: ждать окончательной сдачи квартиры закон не требует. При этом один и тот же период нельзя предъявлять повторно.
Почему суд может уменьшить сумму
Статья 333 ГК РФ позволяет уменьшить явно несоразмерную неустойку. Но для коммерческой организации это не автоматическое действие суда: требуется заявление должника, а несоразмерность должен доказывать ответчик. Верховный Суд указывает, что по потребительским спорам снижение требует мотивировки и применяется в исключительных случаях. ктике застройщик часто просит снизить расчет. Поэтому взысканием неустойки лучше заниматься не как простой арифметикой. Полезно показать реальные последствия: длительность ожидания, вынужденную аренду, расходы на хранение и переезд, обслуживание ипотеки, неоднократные переносы. Не каждый расход автоматически станет отдельным убытком, но доказательства помогают суду оценить последствия нарушения срока передачи объекта.
Тяжелое финансовое положение компании, долги перед кредиторами или проблемы подрядчиков сами по себе не означают, что ответственность должна быть сведена к символической сумме.
Что происходит после решения суда
После вступления решения в силу исполнительный документ предъявляют к исполнению — через службу судебных приставов либо, при наличии предусмотренных законом условий, непосредственно в обслуживающий банк. Если известно, где открыт расчетный счет застройщика, этот вариант иногда сокращает путь до фактического списания.
Но для старых требований нужно снова проверить Постановление № 326. Если на конкретный исполнительный документ распространяется отсрочка до 31 декабря 2026 года, наличие вступившего в силу решения еще не означает немедленное списание денег. Именно поэтому вопрос «как получить неустойку» состоит из двух частей: выиграть требование и добиться фактического исполнения.
Ошибки, из-за которых взыскать неустойку сложнее
-
Считать от ввода дома в эксплуатацию. Для неустойки за просрочку передачи важна договорная дата передачи объекта.
-
Включать в расчет весь 2025 год. Период 22.03.2024–31.12.2025 для части 2 статьи 6 исключен.
-
Использовать старый штраф 50% для нового спора. Для актуальных отношений действует специальная норма о 5%.
-
Подписывать перенос даты без анализа. Допсоглашение способно изменить базовый срок и сумму неустойки.
-
Игнорировать приемку. Уклонение участника может освободить застройщика за просрочку передачи от ответственности.
-
Не доказывать убытки. Компенсация строится на документах и причинной связи.
-
Откладывать иск на годы. Общий срок исковой давности — три года; по ежедневно начисляемой санкции самые ранние дни могут выйти за пределы взыскания, если ответчик заявит о давности.
Если нужно считать просрочку по ДДУ сразу через несколько правовых режимов, есть старое решение или односторонний акт, юрист прежде всего должен разделить периоды и основания требований.
Практический алгоритм в 2026 году
Сначала нужно открыть договор и найти условие о сроке в договоре участия в долевом строительстве. Важен именно срок передачи объекта по договору. Затем определить первый день задержки, проверить дополнительные соглашения и исключаемые периоды. После этого — рассчитать неустойку, подготовить претензию и сохранить доказательства ее отправки.
Если добровольная выплата не поступила, следующий этап — иск о взыскании неустойки по ДДУ и, при наличии оснований, убытков, морального вреда и штрафа. После решения отдельно проверяется порядок исполнения, особенно если спор включает старые периоды.
Главный вывод: в 2026 году возможность взыскать неустойку за новую просрочку сдачи восстановлена. При наличии оснований можно взыскать с застройщика и другие суммы, но требование не должно превращаться в набор неподтвержденных начислений. При этом переходные правила 2024–2025 годов продолжают влиять на расчеты и исполнение старых требований. Точность дат, правильная квалификация периода и доказательства последствий задержки важнее обещаний «максимальной выплаты». Чем раньше определить правовой режим конкретного ДДУ, тем ниже риск завысить сумму, потерять часть требования или затянуть взыскание.
